西變首批1000kV 240Mvar特高抗運抵南陽開關站

時間:2008-07-24

來源:西安西電變壓器有限責任公司

導語:2008年7月2日,西變首臺240Mvar 1000kV特高壓并聯電抗器順利運抵國網特高壓1000kV南陽開關站

編者按:7月初,西變首臺240Mvar 1000kV特高壓并聯電抗器順利運抵國網特高壓1000kV南陽開關站。這是南陽開關站到站的第一批主設備,也是目前特高壓工程建設中到站的容量最大的主設備。 2008年7月2日,西變首臺240Mvar 1000kV特高壓并聯電抗器順利運抵國網特高壓1000kV南陽開關站,這是南陽開關站到站的第一批主設備,也是目前特高壓工程建設中到站的容量最大的主設備。

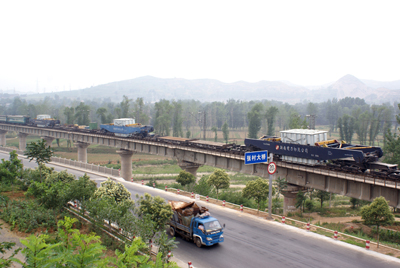

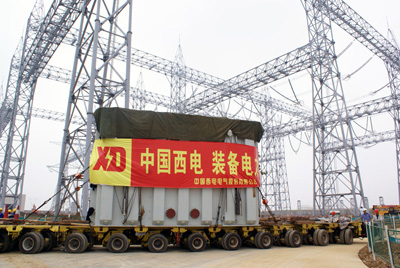

中國特高壓交流試驗示范工程北起山西晉東南變電站,通過河南南陽開關站,南至湖北荊門變電站,線路全長約650公里。西變公司依靠技術創新,在今年年初率先研制出世界首臺1000kV特高壓工程用240Mvar和320Mvar特高壓并聯電抗器,為我國特高壓工程建設提供了強有力的支持。 1000kV南陽開關站位于河南南陽市方城縣趙河鎮,一期工程裝設兩組容量為3×240Mvar的特高抗,同時裝設3臺240Mvar備用相,南陽站所用9臺特高抗均由西變公司提供。本次運輸?shù)?40Mvar特高抗單臺運輸重170t,屬超級超限,鐵路運輸中采用D26B落下孔自承式載重車。2008年6月30日,運送首批3臺240Mvar特高壓并聯電抗器專列從西變公司出發,經過31個小時的行程,于7月1日抵達河南南召站;隨后,采用11軸液壓平板車進行公路運輸,行程27公里,安全通過多處空障,于7月2日進入南陽開關站。按計劃,第二批3臺240Mvar特高抗將于7月中旬啟運。
南陽站特高抗運輸項目由中特物流(北京)有限責任公司承運,負責特高抗本體鐵路運輸、公路運輸及現場就位的全過程。鐵道部運輸局、西安鐵路局、鄭州鐵路局、國網公司運輸監理和西變公司發運處及相關部門跟蹤了運輸?shù)娜^程,確保運輸項目順利實施。
中傳動網版權與免責聲明:

凡本網注明[來源:中國傳動網]的所有文字、圖片、音視和視頻文件,版權均為中國傳動網(www.hysjfh.com)獨家所有。如需轉載請與0755-82949061聯系。任何媒體、網站或個人轉載使用時須注明來源“中國傳動網”,違反者本網將追究其法律責任。

本網轉載并注明其他來源的稿件,均來自互聯網或業內投稿人士,版權屬于原版權人。轉載請保留稿件來源及作者,禁止擅自篡改,違者自負版權法律責任。

如涉及作品內容、版權等問題,請在作品發表之日起一周內與本網聯系,否則視為放棄相關權利。

關注伺服與運動控制公眾號獲取更多資訊

關注直驅與傳動公眾號獲取更多資訊

關注中國傳動網公眾號獲取更多資訊

最新新聞
查看更多資訊

熱搜詞
  • 運動控制
  • 伺服系統
  • 機器視覺
  • 機械傳動
  • 編碼器
  • 直驅系統
  • 工業電源
  • 電力電子
  • 工業互聯
  • 高壓變頻器
  • 中低壓變頻器
  • 傳感器
  • 人機界面
  • PLC
  • 電氣聯接
  • 工業機器人
  • 低壓電器
  • 機柜
回頂部
點贊 0
取消 0
